Как подключить три фазы к частному дому: документы, сроки и стоимость

Чтобы подключить три фазы к частному дому, начните с сетевой организации: определите нужную максимальную мощность, подайте заявку и получите технические условия. Покупать щит и менять ввод до согласования параметров не стоит. Трёхфазное питание само по себе не увеличивает разрешённую мощность и не создаёт три независимых резервных источника.

Ниже разобран порядок для физического лица, подключающего дом для бытовых нужд по одному источнику питания в России. Правила и ссылки проверены 5 октября 2026 года. Для коммерческого объекта, общего имущества нескольких владельцев и нестандартной схемы присоединения состав документов может отличаться.

Что даёт трёхфазное питание и сколько мощности нужно

Выражение «провести 380 вольт» обычно означает получить трёхфазный ввод низкого напряжения; в документах сетевой организации используется класс 0,4 кВ. Однофазные приборы распределяют между фазами, а трёхфазное оборудование подключают по его заводской схеме. Параметры питания конкретного прибора сверяют с паспортом и техническими условиями.

Если дому выделено 15 кВт, это суммарная максимальная мощность, а не по 15 кВт на каждой фазе. Например, симметричная трёхфазная нагрузка 9 кВт приходится примерно по 3 кВт на фазу. При общем лимите 15 кВт остаётся 6 кВт суммарного запаса, но возможность включить отдельный однофазный прибор дополнительно зависит от распределения нагрузок и защиты конкретных линий. Этот пример объясняет баланс мощности, а не задаёт номиналы автоматов.

Составьте список крупных потребителей: отопление, плита, водонагреватель, насос, мастерская, зарядная станция. Отметьте однофазное или трёхфазное питание и какие приборы работают одновременно. Для двигателя важна не только мощность, но и допустимая схема «звезда/треугольник» по шильдику.

Три фазы от одного источника не гарантируют сохранение питания при аварии. Исчезновение фазы, повреждение нейтрали и работа трёхфазной нагрузки требуют предусмотренной проектом защиты; рассматривать такой ввод как резервное электроснабжение нельзя.

Новое подключение или переход с одной фазы на три

  • Участок ещё не подключён. Подайте заявку на технологическое присоединение, укажите объект, требуемую максимальную мощность и необходимость трёхфазного питания.
  • Дом подключён, но мощности недостаточно. Найдите прежние технические условия и документы о присоединении. В заявке на увеличение мощности учитывайте уже выделенную мощность: итоговые 15 кВт и дополнительные 15 кВт — разные запросы.
  • Мощность остаётся прежней, меняется число фаз. Направьте сетевой организации обращение с существующими документами и желаемой схемой. Порядок изменения зависит от действующей точки и схемы присоединения; не заказывайте второй независимый ввод и не заменяйте счётчик самовольно.

В действующей редакции пункта 14 Правил № 861 бытовая категория физических лиц охватывает мощность до 150 кВт включительно, с учётом ранее присоединённой мощности в этой точке. Порог 15 кВт имеет отдельное значение для условий льготной платы. Это не общий запрет подключать к дому больше 15 кВт.

Куда обращаться и как проходит подключение

Заявку на присоединение рассматривает сетевая организация, к сетям которой предполагается подключение. Гарантирующий поставщик или энергосбытовая компания отвечает за продажу электроэнергии; договор энергоснабжения также понадобится, но он не заменяет процедуру присоединения.

Для уже подключённого дома название сетевой организации ищите в прежних документах о присоединении. Для нового участка уточните принадлежность ближайшей сети. На официальном сайте этой организации откройте раздел технологического присоединения и личный кабинет. Правила предусматривают электронный документооборот, а офис сетевой организации должен бесплатно предоставить доступ к личному кабинету. Возможность подачи через единый портал также предусмотрена Правилами; доступность конкретной формы проверяйте для своего объекта.

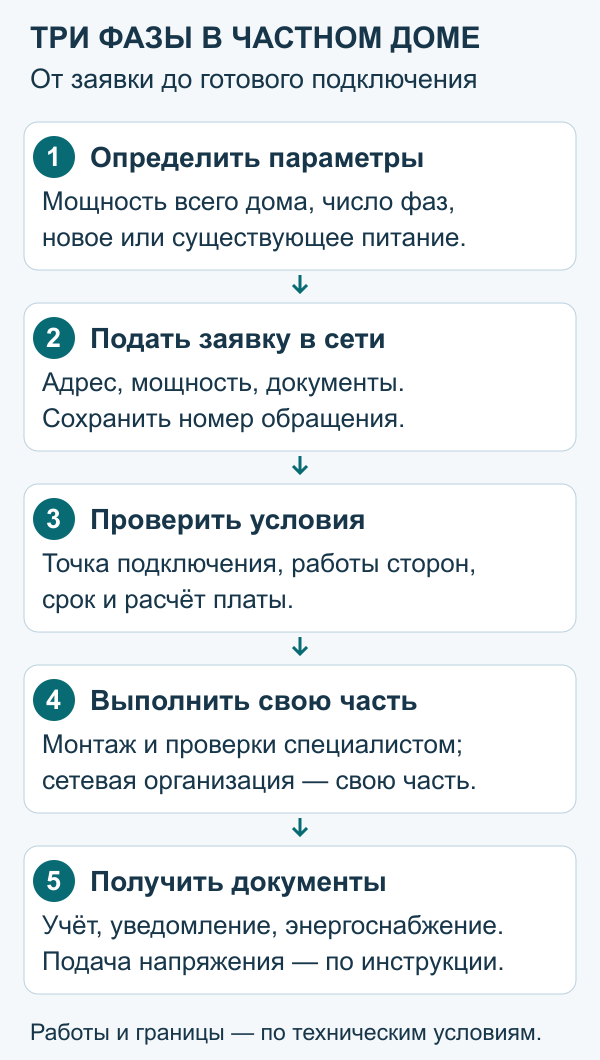

Пять этапов подключения трёх фаз: параметры, заявка, технические условия, выполнение работ и документы
Порядок действий владельца. Работы распределяются по техническим условиям, а не по этой схеме.

Сохраните номер заявки, копии вложений и все сообщения кабинета. Устные обещания по телефону не заменяют согласованных мощности, точки присоединения, срока и перечня работ.

Какие сведения и документы подготовить

Для обычного бытового присоединения ориентиром служат пункты 9, 10 и 14 Правил № 861:

  • ФИО, паспортные данные, СНИЛС, адрес проживания, телефон и электронная почта.
  • Наименование и адрес объекта, запрашиваемая максимальная мощность, выбранная организация для договора продажи электроэнергии. Потребность в трёхфазном питании укажите явно.
  • Копии документов о праве собственности или ином законном основании пользования участком и/или объектом, с учётом применимых исключений пункта 10.
  • Копия паспорта; при подаче через единый портал её отдельное приложение по пункту 10 «д» не требуется. Представителю нужен документ о полномочиях.
  • Для изменения существующего подключения подготовьте прежние технические условия и документы, подтверждающие выделенную мощность и точку присоединения.

План расположения устройств обязателен не для каждого дома. По пункту 10 «а» он обязателен при мощности свыше 150 кВт и в специальных случаях определения границ участка из пункта 16(1); в остальных случаях прилагается по желанию. Однолинейная схема из пункта 10 «б» относится к сетям 35 кВ и выше. Эти требования нельзя превращать в обязательный «утверждённый проект всего дома» для каждой бытовой заявки.

При этом для самих монтажных работ нужны обоснованные расчёты и схема: сечения, защита, заземление, распределение нагрузки. Обязательность проектной документации как юридического документа и необходимость технически грамотно спланировать установку — разные вопросы.

Что проверить в технических условиях и договоре

Для заявителя по пункту 14 сетевая организация по пункту 105 размещает в кабинете условия типового договора, счёт, подписанные технические условия и инструкцию по безопасному фактическому присоединению в течение 10 рабочих дней со дня поступления заявки. Неполный комплект документов сначала требует устранения замечаний, поэтому сохраняйте переписку о комплектности.

Проверьте адрес, итоговую максимальную мощность, трёхфазное исполнение, точку присоединения, границы обязанностей, требования к учёту, срок и расчёт платы. Граница ответственности не обязательно совпадает с забором: для рассматриваемой категории Правила привязывают её к точке присоединения. Требования к усилению внешней сети в технических условиях относятся к обязанностям сетевой организации.

Если условия не соответствуют заявке или Правилам, пункт 105 даёт 5 рабочих дней со дня размещения документов на мотивированный отказ с конкретными предложениями исправлений; на приведение документов в соответствие сетевой организации отведено 10 рабочих дней со дня получения требования. Не оплачивайте спорные условия, рассчитывая обсудить их потом: оплата в установленном порядке означает принятие договора и технических условий.

Само по себе отсутствие свободной мощности на ближайшем трансформаторе не означает, что бытовой заявитель обязан купить собственную подстанцию. Пункт 3 предусматривает обязанность заключения договора с заявителями по пункту 14 и при отсутствии технической возможности на дату обращения. Конкретные мероприятия и срок должны быть оформлены документально.

Сколько стоит подключение и как вносится плата

Общей для всей России цены «за три фазы» нет. Размер платы зависит от действующего решения регионального тарифного органа, максимальной мощности, ранее присоединённой мощности и условий подключения. Москва и Московская область — разные тарифные территории.

Для бытового заявителя с мощностью до 15 кВт, с учётом ранее присоединённой в этой точке, пункт 17 предусматривает особые условия расчёта платы при подключении по одному источнику к сети до 0,4 кВ и соблюдении расстояния: до 300 м в городе или посёлке городского типа, до 500 м в сельской местности. Есть дополнительные условия применения и правила для льготных категорий. Базовые ставки из старых публикаций индексируются, поэтому числа «550 рублей», «5000 рублей за кВт» или «1000 рублей за кВт» нельзя без проверки выдавать за действующую цену вашего подключения.

Запросите расчёт с реквизитами регионального тарифного решения и применённой ставкой. Превышение расстояния 300/500 м не сводится к автоматической доплате «за один столб»: меняются условия расчёта и состав необходимых мероприятий.

Разделяйте три статьи расходов: плата сетевой организации за присоединение; работы и оборудование на вашей стороне; дополнительные услуги подрядчиков по вашему выбору. Требования к прибору учёта уточните в технических условиях до покупки. Порядок замены счётчика в уже подключённом доме рассматривается отдельно.

По пунктам 103 и 106 обычный график оплаты для рассматриваемой категории, кроме предусмотренных Правилами случаев рассрочки: 15% в течение 5 рабочих дней со дня выставления счёта; затем 30% в течение 20 дней, 35% в течение 40 дней и 20% в течение 60 дней со дня размещения счёта в кабинете. Последние сроки не названы рабочими и отсчитываются от одного события, а не последовательно друг за другом. При условном счёте 100 000 рублей это 15 000 + 30 000 + 35 000 + 20 000 рублей. Это пример графика, а не оценка стоимости подключения.

Какие сроки подключения действуют

Срок выполнения мероприятий по пункту 16 «б» считается со дня заключения договора. Для постоянного бытового присоединения по пункту 14 применяются разные условия:

Предельный срок Условия применения
30 рабочих дней Одновременно: сеть до 0,4 кВ; существующая сеть нужного напряжения не далее 15 м от участка; не нужно урегулировать права на промежуточные чужие участки; не требуются работы по строительству или реконструкции сетей, включённые или подлежащие включению в инвестиционные программы, либо генерирующих объектов. Исключение — участок сети от существующей сети до подключаемых устройств и обеспечение коммерческого учёта.
4 месяца Не выполняется хотя бы одно условие строки выше, но сеть до 20 кВ, расстояние до участка не более 300 м в городе/посёлке городского типа либо 500 м в селе; не нужны указанные инвестиционные работы. Допускаются предусмотренные Правилами работы от существующих объектов сети до подключаемых устройств. Эта норма охватывает мощность до 670 кВт, в том числе бытовые заявки по пункту 14.
6 месяцев Случай не подпадает под предыдущие сроки; для заявителя по пункту 14 сохраняются условия сети до 20 кВ и расстояния до 300/500 м.
1 год Для рассматриваемой бытовой мощности — в остальных случаях, не подпадающих под более короткие сроки пункта 16 «б».

Поэтому обещание «всем подключают за 30 дней» или «всегда ждать полгода» неверно. Попросите указать в договоре срок и основание его выбора. Расстояние от существующей сети до участка в этой таблице и положение самой точки присоединения — разные параметры.

Кто выполняет работы, устанавливает счётчик и подаёт напряжение

Технические условия должны распределять мероприятия сторон до точки присоединения. Сетевая организация выполняет свою часть сети и предусмотренные мероприятия по коммерческому учёту; владелец организует свою часть ввода и внутреннюю установку согласно документам. Если сетевое оборудование или учёт могут располагаться только на участке заявителя, он обеспечивает место и доступ в установленном порядке.

Не собирайте щит по случайной фотографии: система питания, способ разделения проводников, заземление, защитные устройства, сечения и допустимые нагрузки зависят от конкретного объекта. Универсальной схемы с одинаковыми перемычками N и PE для всех домов нет.

Работы поручают специалисту, который проверит технические условия, рассчитает ввод и линии, выполнит монтаж и необходимые проверки. Самовольное подключение к опоре, снятие пломб и работы на находящихся под напряжением частях в эту последовательность не входят.

Для напряжения до 0,4 кВ Правила предусматривают обеспечение сетевой организацией возможности фактического присоединения действиями заявителя по выданной инструкции. Поэтому окончательный порядок подачи напряжения согласуйте по документам своего подключения и договору энергоснабжения. Нельзя заменять его универсальной командой «после установки щита включите автомат».

Какие документы получить и что делать при замечаниях

Для рассматриваемого подключения до 0,4 кВ после выполнения сетевой организацией своих мероприятий в кабинете размещается уведомление об обеспечении возможности присоединения по пункту 110; срок его составления и размещения — один рабочий день. Допуск счётчика оформляет сетевая организация, акт размещается в кабинете по пункту 109. Сохраните оба документа, технические условия, договорные условия, расчёт платы и документы по энергоснабжению.

Проверьте соответствие адреса, мощности, точки присоединения и номера счётчика фактическому объекту. Наличие уведомления не заменяет проверки готовности внутренней установки дома.

На замечания к уведомлению пункт 110 отводит 20 рабочих дней со дня получения уведомления о размещении документа. Если реализованные сетевой организацией мероприятия не соответствуют техническим условиям или Правилам, обоснованные замечания она должна устранить в течение 10 рабочих дней со дня их поступления и разместить документы повторно. При нарушении срока работ сначала направьте письменное обращение с номером договора, конкретным невыполненным пунктом и подтверждениями.

Если дом на двух владельцев или есть общая земля: не считайте согласие соседа обязательным либо ненужным заранее. Значение имеют зарегистрированные объекты, права на имущество и трасса подключения. Эти сведения нужно уточнить до выбора точки и монтажных работ.

Комментарии ниже относятся в том числе к прежней редакции статьи и старым правилам. Их вопросы и критика сохранены; старые цены и советы по соединению проводников не являются инструкцией для нового подключения.

Нормативные источники

Опубликовано 04.10.2017 Обновлено 05.10.2026 Пользователем Александр (администратор)

(15 голосов)
Загрузка...
Автор материала

Руководитель и главный редактор сайта, автор статей.
Опыт работы 5 лет.

Опубликовано
Обновлено
Обсуждение 7 ↗

Обсуждение 7

Вопросы и опыт читателей

Есть вопрос по статье?

Поделитесь опытом или задайте вопрос. Ваш email не публикуется.

4 × seven =

Комментарии читателей7
  1. Предложенная схема не соответствует фото электрощита. Что верно? Отличия. Подключение провода N. Провод N подключен через автомат электрозащиты. Соединение шины N и Pe. На схеме отсутствует автомат электрозащиты после счетчика.

  2. Рассказали все кроме того чтоже всетаки надо.куда идти где искать на госуслугах как писать заявление сколько это стоит.

  3. Приехал в Энергосбыт Плюс,узнать какие нужны документы для подключения 380 в.,помимо основных документов мне сказали взять согласие соседей на ввод 380,так как дом двух квартирный,и самое главное что с одной опоры нельзя делать два снижения на один двухквартирный дом,я хочу провести три фазы себе в гараж,и от трехфазного счетчика подключить свою половину дома одной фазой 220 в. Суть моего сообщения,для чего нужно согласие соседей на подключение 380 в.

  4. Поясните мне, пожалуйста, почему потребитель должен платить за установку опор . Это должны быть проблемы поставщика. Или государства.
